Yksi Suomen suurimmista aurinkopuistoista valmistuu Lappiin

Simon aurinkopuiston alue on noin 95 hehtaarin kokoinen ja sen teho on 70 megawattia. Puisto on ensimmäinen teollinen aurinkopuisto Lapissa. Hankkeen suunnittelijana ja aurinkopuiston pääurakoitsijana toimii Solarigo Systems Oy.

Aurinkopuiston avulla vahvistetaan energiaomavaraisuutta ja se edistää hiilineutraaliustavoitteita. Puisto tullaan liittämään osaksi jo olemassa olevia Exilionin tuulivoimaloita, jolloin muodostuu hybridivoimala. Simon aurinkopuiston on määrä valmistua vuoden 2025 lopulla, ja sen vuosituotanto tulee vastaamaan noin 26 000 kerrostalokaksion sähkönkulutusta.

Solarigo on suomalainen, suuriin aurinkovoimatoteutuksiin erikoistunut energiayhtiö, joka on asentanut yli 250 paikallisvoimalaa. Mikko Tuominen Solarigolta toimii Simon aurinkopuiston projektipäällikkönä ja vastaa koko projektin toteutuksesta ja aikataulutuksesta. Tuominen toteaa, että JIITEE Työt valikoitui urakan toteuttajaksi aurinkopuistojen rakentamiseen liittyvän kokemuksensa perusteella:

“Simon maaperä oli ensimmäisissä testeissä osoittautunut hyvin kiviseksi ja telinemekaniikan perustaminen vaati merkittävän määrän tehokkaasti toteutettavia esiporauksia. JIITEE Työt oli aiempien referenssiensä perusteella osoittanut kykynsä toimia, ja sitä kautta saatiin yhteistyö sujuvasti liikkeelle.”

Urakan tilaaja

Solarigo Systems Oy

Projektin kesto

3,5 kuukautta

Tehtyjä töitä

Aliurakointina aurinkopuiston perustustöitä: 23 016 porattua reikää

JIITEEn henkilökunta

Vakiomiehityksenä porari, mittamies ja työnjohtaja, sekä tuntityöntekijöitä pääurakoitsijan tarpeen mukaan.

2

Työskentely kovista pakkasista huolimatta varmisti aikatavoitteen toteutumisen

Simon aurinkopuisto tulee sisältämään noin 120 000 aurinkopaneelia, joiden pystytystä varten JIITEE Työt toteutti perustustyöt poraamalla maaperään 23 016 reikää.

“Kävimme tekemässä yhden päivän koeporauksia joulukuussa 2024, ja varsinainen urakka-aika oli 13.1.–28.4.2025 sisältäen kaikki tarpeelliset korjaustoimenpiteet. Yhteensä urakka kesti 106 päivää, joista urakkaan kuuluvat poraukset saatiin tehtyä vain 87 päivän aikana, joka on todella kova saavutus reikien määrään nähden vallitsevissa oloissa”, kertoo JIITEE Töiden työnjohtaja Valtteri Aurio.

Töitä tehtiin urakan aikana seitsemän päivää viikossa, ja melurajoitusten vuoksi työt aikataulutettiin klo 6–22 välille. Työt edistyivät suunnitellulla aikataululla koko urakan ajan, kuten Aurio toteaa: “Koko aikana työt olivat pysähdyksissä vain kolmena päivänä kaluston huollon takia. Muuten teimme kaikki perushuollot porausten lomassa, joten suurempia katkoksia töihin ei tullut, tämä oli avainasemassa edistymisen kannalta.”

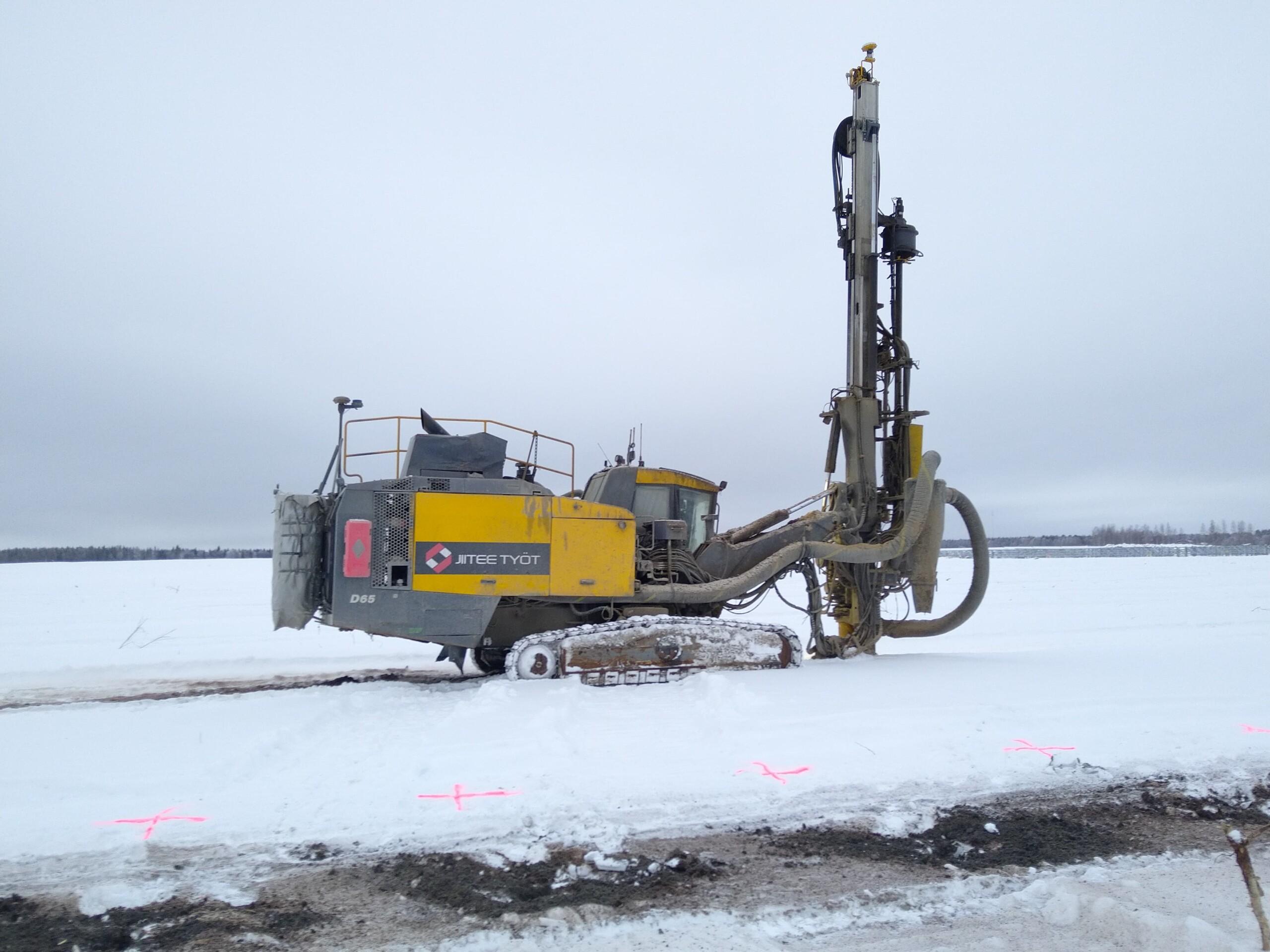

Urakka toteutettiin Atlas Copco Smartroc D65 -poravaunulla, ja vakiomiehitykseen kuuluivat porari, mittamies ja työnjohtaja. Lisäksi pääurakoitsijan tarpeen mukaan paikalla oli myös tuntityöntekijöitä huolehtimassa avustavista tehtävistä, kuten varmistamassa reikien auki pysymisen sekä suojaamassa niitä jäätymiseltä.

“Pystyimme nopeasti reagoimaan lisätyövoiman tarpeeseen ja saimme aina jo seuraavalle päivälle varmistettua, että paikalla oli tarvittava määrä tekijöitä”, Aurio kuvailee.

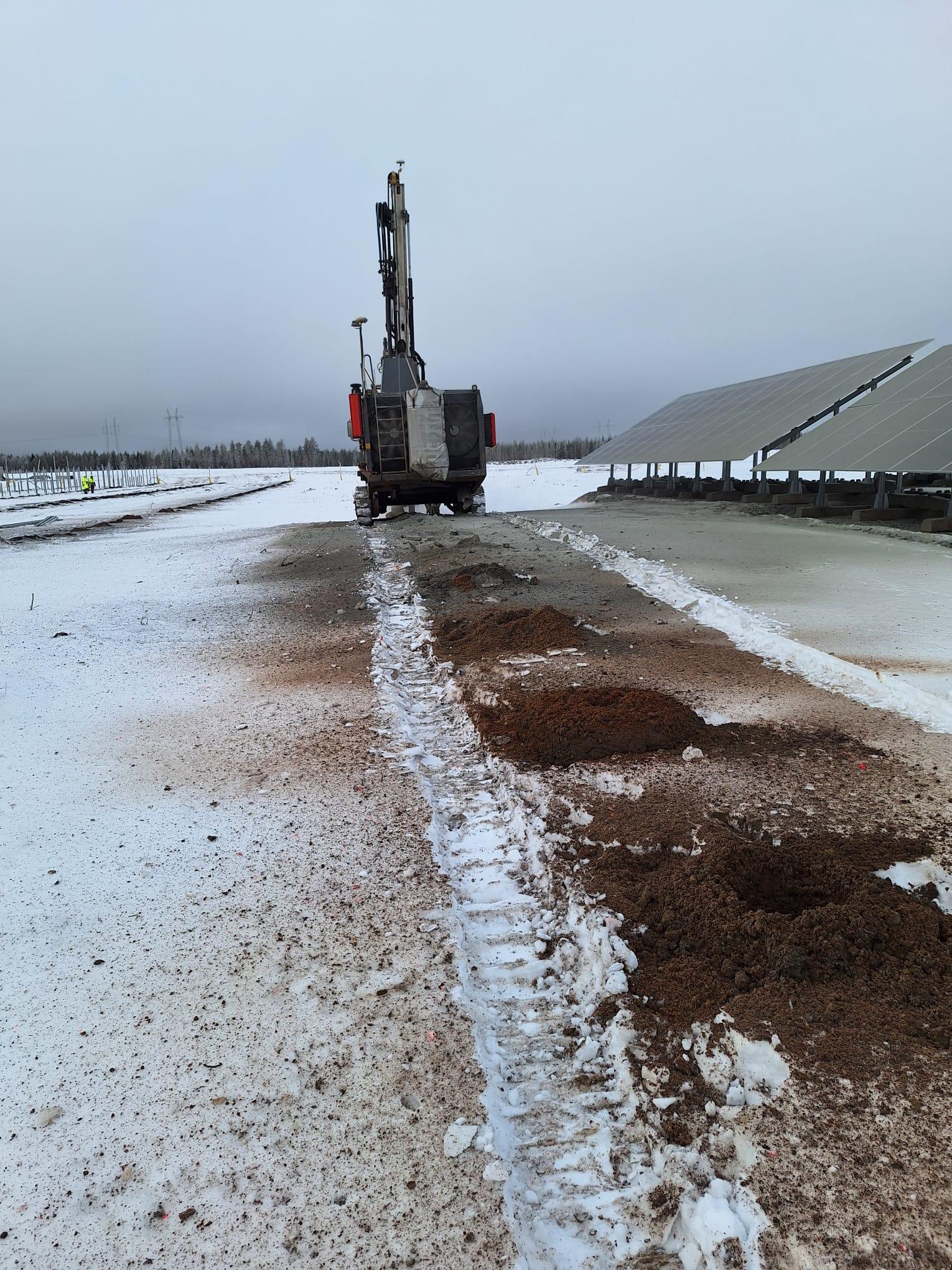

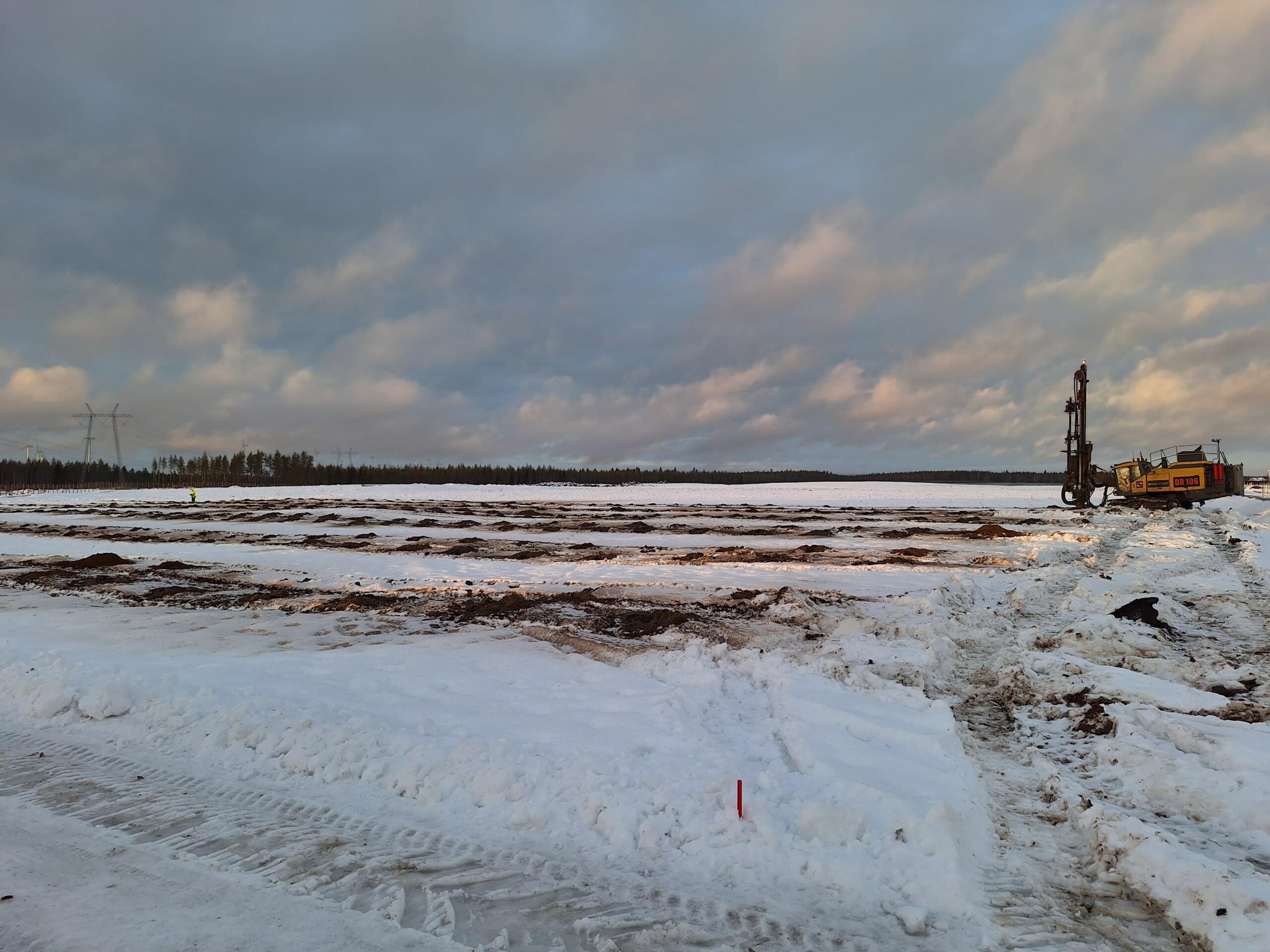

Urakan aikana reikiä porattiin säässä kuin säässä, ja myös kovilla pakkasilla. Lapin talven -25–30 asteen pakkaset eivät estäneet työntekoa, ja koneet pidettiin käynnissä yötä myöten, jotta varmistettiin että kalusto pysyy toiminnassa. “Kovimmilla pakkasilla olimme ainoat, jotka olivat työmaalla töissä”, Aurio toteaa ja nostaa esille, että urakka saatiin valmistumaan täysin suunnitellussa aikataulussa.

3

JIITEE Töiden kokemus etuna urakan toteuttamisessa

JIITEE Työt on ollut mukana toteuttamassa useita aurinkopuistojen perustustöitä ja tätä kokemusta pystyttiin hyödyntämään monin paikoin Simon aurinkopuiston urakassa.

“Töiden alkaessa toimme työmaalle riittävän huoltokaluston ja tärkeimmät varaosat samalla kuljetuksella poravaunun kanssa. Huolehdimme töiden rytmityksestä eri alueille pääurakoitsijan tarpeiden mukaan, ja aktiivisella keskustelulla työnjohdon kanssa varmistimme tiedonkulun sekä toimivan yhteistyön työmaan muiden toimijoiden kesken”, Aurio kuvailee projektin toteutusta.

JIITEE Työt toteutti lisätöinä muutamia koeporauksia kalliopintojen selvittämiseksi, ja kentän olosuhteista raportoitiin säännöllisesti muille toimijoille.

“Osasta paikkaa alueelta löytyi kalliota. Kun kerroimme, millä alueella kalliota on, pääurakoitsija pystyi reagoimaan ja laittamaan osittain uusiksi suunniteltuja kaapelikaivantojen paikkoja. Tällöin säästettiin kustannuksia, kun kallioiset alueet voitiin kiertää”, Aurio mainitsee.

Myös muut työmaalla olleet työnjohtajat hyödynsivät JIITEE Töiden kokemusta aurinkopuistojen rakentamisesta, ja urakan aikana he kysyivät neuvoja, miten tiettyjä osa-alueita olisi JIITEE Töiden näkemyksen mukaan paras toteuttaa.

4

Kokenut henkilöstö, suunnittelu ja tehokas suorittaminen onnistumisen edellytyksenä

Aurio näkee, että Simon aurinkopuisto oli urakkana kaikin puolin onnistunut:

“Tämä oli minulle henkilökohtaisesti ensimmäinen täysin vastuullani ollut urakka, ja kaikki sujui todella kivuttomasti. Pieniä huoltotoimenpiteitä lukuun ottamatta mitään suurempia haasteita ei ollut, ja projekti saatiin vietyä läpi aikataulussa.”

Tuominen nostaa esille, että kuten kaikissa projekteissa, eri osapuolten aikataulujen yhteensovittaminen oli kaikkein olennaisinta, jotta työt saatiin toteutettua sujuvasti ja tehokkaasti. “Yhteistyö JIITEE Töiden kanssa on sujunut varsin hyvin, urakka on pysynyt aikataulussaan ja työt saatiin tehtyä sovitun mukaisesti. JIITEE Työt osoitti myös joustavuutensa matkan varrella ja sai muokattua urakan sisältöä vielä kesken matkan”, hän jatkaa.

Aurio korostaa, että onnistumisen mahdollisti ennen kaikkea JIITEE Töiden todella motivoitunut ja osaava henkilöstö. “Lisäksi onnistumiseen kannalta tärkeää oli korjaus- ja huoltotoimenpiteiden huolellinen suunnittelu sekä kokonaisuutena tehokas suorittaminen – urakka eteni koko kestonsa ajan hyvässä vauhdissa ja töiden sovittaminen muiden toimijoiden kanssa onnistui hyvin. Työmaalle oli aina mukava mennä, kun asiat etenivät suunnitellulla tavalla.”

Ota yhteyttä:

Olemme valmiina tarttumaan toimeen!

Ota yhteyttä, kun tarvitset paikalle haastaviinkin olosuhteisiin sopeutuvat ammattilaiset.

Katso myös nämä

Kalliorakentaminen

Agnico Eagle Finland Oy

Kittilässä sijaitsee Euroopan suurin kultakaivos, jonka vuotuinen tuotanto on noin 7…

Lue referenssi
Kalliorakentaminen

Keski-Uudenmaan Vesi kuntayhtymä

JIITEE Työt saneerasi Keski-Uuudenmaan Vesi kuntayhtymän tunnelista osuuden. Samaan aikaan tunneli…

Lue referenssi
Louhintatyöt

Nordkalk Oy, Paraisten kaivos

Nordkalk Oy:n omistama Paraisten kaivos louhii kalkkikiveä avolouhoksella. Toiminnan laajentuessa JIITEE…

Lue referenssi
